Kurz gesagt:
- RFIs sind keine automatischen Freigaben für Nachträge, sondern technische Anfragen, die klar dokumentiert mit Referenzen, Fristen und Verantwortlichen erfolgen müssen.
- Ein RFI-Formular sollte Projekt- und RFI-Nummer, präzise Frage, Bezug zur Planung sowie Fristen und Antwortfeld enthalten, um Nachvollziehbarkeit zu gewährleisten.
- Der RFI-Workflow umfasst die Status offen, in Prüfung, beantwortet und abgeschlossen, wobei klare Rollen und Fristen bei der Bearbeitung essentiell sind.
- Bei BIM-Projekten unterscheiden sich RFIs deutlich von den Auftraggeber-Informationsanforderungen, da sie punktuell und auf konkrete Baufragen beschränkt sind.
- Ein RFI ist rechtlich nur eine technische Klärung; Mehrvergütungsansprüche daraus erfordern separate, formale Nachtragsprozesse.
Was ist ein RFI? Begriff, Ziel und typische Einsatzfälle
RFI steht für Request for Information, auf Deutsch Anfrage zur Klärung eines offenen Punktes. Im Baualltag ist das kein Bürokratie-Ritual, sondern das Werkzeug, mit dem eine Fachfirma oder ein Planer eine Lücke in den Unterlagen meldet, bevor sie zum Problem auf der Baustelle wird. Typisch sind Designfragen (welche Höhe hat die Unterverteilung wirklich?), Detailkonflikte vor Ort (Kollision zwischen Kabeltrasse und Lüftungskanal) oder fehlende Angaben in der Ausführungsplanung.
Wichtig ist die Abgrenzung zu verwandten Formaten wie IR (Information Request) oder FIR: In der Praxis werden die Begriffe oft synonym verwendet, das RFI hat sich aber als Standardbezeichnung durchgesetzt. Zur Einordnung im größeren Rahmen lohnt ein Blick auf VDI 2552 Blatt 10, welche die Auftraggeber-Informationsanforderungen und BIM-Abwicklungspläne beschreibt und RFIs als operative Anfragen davon abgrenzt.
Kerndaten eines RFI-Formulars: Pflichtfelder und Dokumentationsanforderungen
Ein RFI, das später niemand mehr nachvollziehen kann, ist Zeitverschwendung. Deshalb gehören bestimmte Felder in jedes Formular, egal ob als PDF, Excel-Zeile oder Ticket im CDE:
- Projekt- und RFI-Nummer, fortlaufend und eindeutig
- Name von Einreicher und zuständigem Prüfer
- Präzise formulierte Frage, kein Rundumschlag
- Bezug auf Zeichnung, Plannummer oder IFC-GUID
- Frist für die Antwort und erwartete Auswirkung auf Kosten oder Termin
- Antworttext und Abschlussstatus
Vorlagensammlungen wie die von Smartsheet zeigen genau diese Struktur in Word-, Excel- und PDF-Varianten. Entscheidend ist die Referenzierung: Wer „siehe Grundriss EG“ schreibt, statt die genaue Plan- und Revisionsnummer anzugeben, sorgt für Rückfragen, die das eigentliche RFI wieder verzögern. Versionierung gehört ins gleiche Feld wie der Bezug, sonst weiß in drei Wochen niemand mehr, welcher Planstand gemeint war.
RFI-Workflow und RFI-Log: Status, Verantwortlichkeiten, Fristen
Ein RFI ohne Log ist ein Zettel im Wind. Die Erfassung der Frage muss von der aktiven Nachverfolgung getrennt sein, sonst verschwinden offene Punkte in E-Mail-Postfächern. Trimble beschreibt vier Statusschritte, die sich in der Praxis bewährt haben:
- Offen: RFI eingereicht, noch keine Bearbeitung begonnen
- In Prüfung: zuständige Stelle arbeitet an der Antwort
- Beantwortet: Antwort liegt vor, Umsetzung kann starten
- Abgeschlossen: Antwort ist eingearbeitet, keine offenen Folgefragen
Rollen sollten klar verteilt sein: Der Einreicher bleibt für die Vollständigkeit der Frage verantwortlich, ein benannter Prüfer für die fachliche Entscheidung. Tracking läuft je nach Projektgröße über CDE-Tickets, ein einfaches Excel-Log oder ein Ticketsystem wie Jira. Bei kleineren Projekten reicht oft eine gepflegte Tabelle, bei komplexen Vorhaben mit vielen Gewerken braucht es feste SLAs für Antwortzeiten, sonst stapeln sich die Anfragen.
Profi-Tipp: Definieren Sie für kritische RFIs eine Eskalationsstufe nach drei Tagen ohne Reaktion, sonst versanden gerade die dringendsten Fragen im Alltag.
RFI im BIM-Kontext: Abgrenzung zu AIA, BAP und LOIN
Hier passiert der häufigste Denkfehler: RFI und AIA sind zwei verschiedene Ebenen. Die Auftraggeber-Informationsanforderungen (AIA) definieren, welche Informationen ein Projekt insgesamt braucht, in welcher Tiefe und zu welchem Zeitpunkt. Ein RFI dagegen ist die punktuelle Anfrage während der Bauphase, wenn genau diese Informationen vor Ort fehlen oder unklar sind.
VDI 2552 Blatt 10 trennt diese Ebenen bewusst, weil sonst operative Klärungen im strategischen Informationsmanagement untergehen. Bei modellbasierten Projekten empfiehlt es sich, RFIs nicht mit Freitext auf ein Bauteil zu beziehen, sondern mit der IFC-GUID oder einer LOIN-konformen Bauteilkennzeichnung. Das macht die spätere Auswertung erst möglich. Die ISO 19650-1 liefert dafür den Rahmen: Versionierung, gemeinsame Datenumgebung, klare Begriffe. Wer diese Regeln von Anfang an einhält, spart sich später viele RFIs, weil Referenzen eindeutig bleiben. Mehr dazu, wie sich RFIs praktisch mit Modellen verknüpfen lassen, steht im Beitrag zur BIM-Elektroplanung.

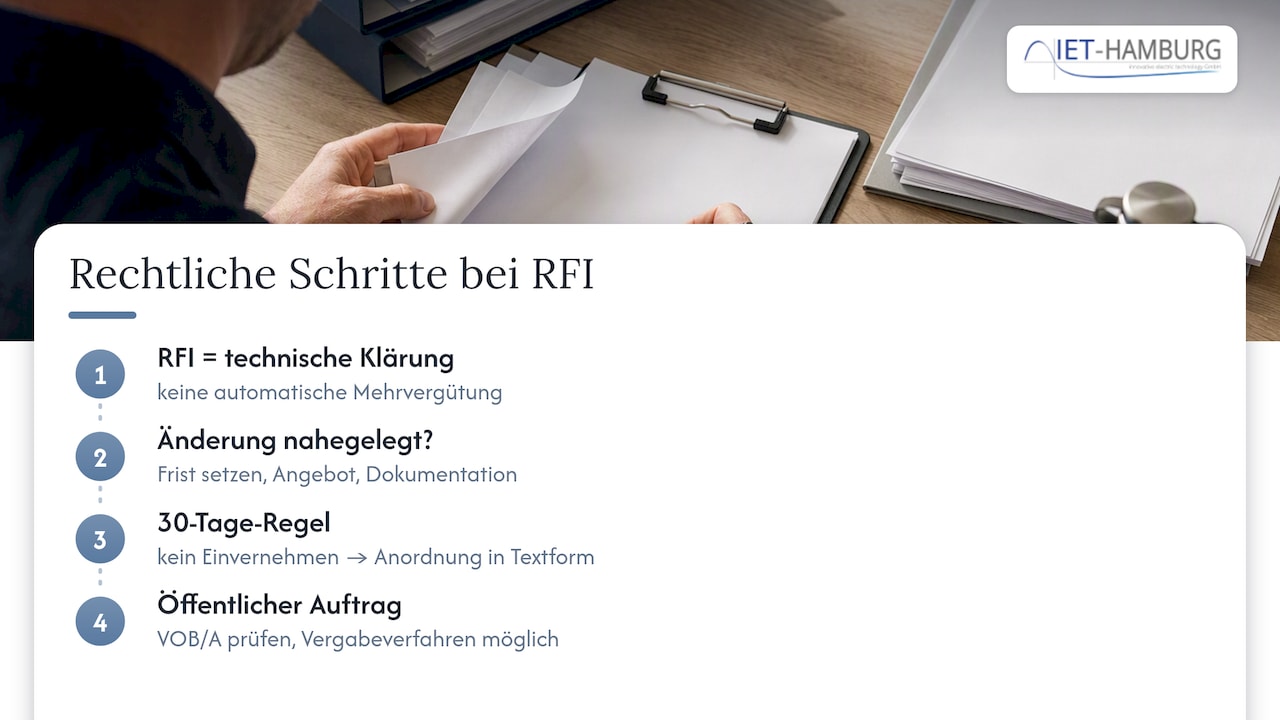

Rechtliche Grenzen: RFI und Nachträge
Ein RFI beantwortet eine technische Frage. Mehr nicht. Wer aus einer RFI-Antwort automatisch einen Anspruch auf Mehrvergütung ableitet, irrt sich rechtlich. § 650b BGB regelt die Änderung des Vertrags und das Anordnungsrecht des Bestellers: Es braucht Einvernehmen über die Änderung, und der Unternehmer muss ein Angebot zur Mehrvergütung vorlegen, wenn das zumutbar ist. Erst wenn innerhalb von 30 Tagen kein Einvernehmen erzielt wird, kann der Besteller die Änderung in Textform anordnen.
Praktisch heißt das: Sobald eine RFI-Antwort eine Leistungsänderung nahelegt, braucht es zusätzlich Fristsetzung, ein konkretes Angebot und eine saubere Dokumentation, nicht nur die beantwortete Frage im Log. Bei öffentlichen Vergaben kommt eine weitere Schicht dazu. Formale Prozesse nach VOB/A greifen oft dort, wo eine technische Klärung eigentlich schon in Richtung Leistungsänderung geht. Prüfen Sie das vorab, sonst landen Sie mitten in einem Vergabeverfahren, das Sie gar nicht auslösen wollten.

Vorlagen und Minimal-RFI: Welche Formate eignen sich
Für die Dokumentation eignet sich Word oder PDF, weil sich Antworten dort archivieren lassen, ohne dass jemand versehentlich eine Zeile löscht. Für laufendes Tracking über viele offene Punkte hinweg ist ein Excel-Sheet oder eine vergleichbare Tabelle praktischer, weil sich Status und Fristen filtern lassen. Größere Projekte mit vielen Beteiligten fahren besser mit einem CDE oder Ticketsystem, das automatisch benachrichtigt.
Für den schnellen Einstieg reicht ein Minimal-RFI mit diesen Angaben:
- RFI-Nummer und Datum der Einreichung
- Präzise Frage mit Bezug auf Zeichnung oder Bauteil
- Frist für die Antwort
- Feld für Antwort und Abschlussvermerk
Smartsheet bietet mehrere Vorlagen in genau diesem Format. Passen Sie die Felder projektspezifisch an, etwa um ein Kostenfolgen-Feld erweitert, wenn Sie in einem HOAI-Projekt mit mehreren Leistungsphasen arbeiten.
So reduzieren Sie RFI-Rückstände: Priorisieren, SLAs, Reviews
Ein Backlog aus zahlreichen unbeantworteten RFIs ist keine Ausnahme, sondern in vielen Projekten Alltag. Dagegen hilft kein Wunder, sondern Disziplin:
- Priorisieren Sie nach Baukritikalität: Was blockiert die Baustelle sofort, was kann warten?
- Setzen Sie feste SLAs für Antwortzeiten, je nach Dringlichkeit zwischen 24 Stunden und einer Woche.
- Führen Sie regelmäßige Review-Meetings ein, in denen offene RFIs Punkt für Punkt durchgegangen werden.
- Bauen Sie eine Antwortbibliothek für wiederkehrende Fragen auf, das spart bei ähnlichen Projekten viel Zeit.
Trimble betont zu Recht: Vorlagen allein retten kein Projekt. Entscheidend ist der disziplinierte Review- und Eskalationsmechanismus dahinter, nicht das schönste Formular.
Profi-Tipp: Prüfen Sie eingehende RFIs vor der Weiterleitung kurz auf Vollständigkeit, ein fehlender Planbezug kostet später mehr Zeit als die Vorprüfung selbst.
Praxis: RFI-Integration in der Elektroplanung
In der Elektroplanung binden wir RFIs früh in den Ablauf ein, nicht erst wenn die Baustelle stockt. Die Koordination mit Architekt und Generalplaner läuft parallel zur Ausführungsplanung, damit Rückfragen zu Trassenführung oder Verteilerstandorten nicht erst auf der Baustelle auftauchen. Eine Regel setzen wir konsequent durch: Jede RFI-Anfrage braucht eine konkrete Zeichnungsreferenz oder IFC-GUID, sonst geht sie zurück an den Einreicher. Das kostet am Anfang etwas Geduld, spart aber später Rückfragen und Missverständnisse, gerade bei komplexen Gebäudetechnik-Schnittstellen.
Kollegiale Einschätzung: Wann RFIs nützen und wann nicht
RFIs sind richtig für punktuelle technische Fragen. Sobald eine Antwort Mehrkosten oder Terminverschiebung nach sich zieht, brauchen Sie formale Änderungssteuerung, kein RFI allein. Faustregel für Meetings: Ändert die Antwort Leistung, Kosten oder Termin? Wenn ja, raus aus dem RFI-Log, rein ins Nachtragsverfahren. Bei unbeantworteten RFIs nach drei Tagen: eskalieren, nicht nachfassen.
IET-Hamburg: Unterstützung beim RFI-Management in der Elektroplanung

Ein sauberes RFI-System nützt wenig, wenn die Elektroplanung selbst schon Lücken hat, aus denen die Fragen erst entstehen. Wir integrieren RFI-Prozesse direkt in die Leistungsphasen, von der Grundlagenermittlung bis zur Objektüberwachung. Das reduziert die Zahl der Rückfragen, die überhaupt erst entstehen.
- Elektroplanung mit klarer Referenzierung aller Ausführungsdetails
- Objektüberwachung mit direkter Einbindung in laufende RFI-Logs
- Koordination mit Architekten und Generalplanern ab der Vorplanung
Wenn Sie ein laufendes Projekt mit wachsendem RFI-Rückstand haben oder eine neue Elektroplanung aufsetzen wollen, empfiehlt es sich, den Planungsstand sorgfältig zu prüfen. Mehr zu unserem Leistungsspektrum finden Sie auf der Seite zur Elektroplanung.
Quellen
- Mastering The RFI Process: A Guide For Modern Project Teams — Trimble
- VDI 2552 Blatt 10 — Auftraggeber‑Informationsanforderungen (AIA) und BIM‑Abwicklungspläne
- § 650b BGB — Änderung des Vertrags; Anordnungsrecht des Bestellers
- Construction RFI Templates — Smartsheet
FAQ
Für was steht RFI?
RFI steht für Request for Information, zu Deutsch Anfrage zur Klärung. Im Bauprojekt bezeichnet es eine dokumentierte, meist formularbasierte Anfrage zu einer offenen technischen oder planerischen Frage, die vor Ort oder in der Ausführungsplanung auftaucht.
Ist ein RFI automatisch ein Nachtrag?
Nein, ein RFI beantwortet eine technische Frage und ist kein Ersatz für eine Vertragsänderung. Nach § 650b BGB braucht eine Nachtragsforderung zusätzlich Einvernehmen über die Änderung und ein Angebot zur Mehrvergütung, wenn die Antwort Kosten- oder Terminfolgen hat.
Welche Felder muss ein RFI-Formular mindestens enthalten?
Ein vollständiges RFI braucht Projekt- und RFI-Nummer, eine präzise Frage mit Bezug auf Zeichnung oder Bauteil, Frist, Antwort und Abschlussstatus. Vorlagensammlungen wie die von Smartsheet zeigen diese Struktur in Word-, Excel- und PDF-Formaten.
Wie unterscheidet sich ein RFI von den AIA im BIM-Projekt?
Die Auftraggeber-Informationsanforderungen (AIA) legen fest, welche Informationen ein Projekt insgesamt braucht, ein RFI ist dagegen die punktuelle operative Anfrage während der Bauphase. VDI 2552 Blatt 10 trennt diese beiden Ebenen bewusst voneinander.
Welche Status durchläuft ein RFI typischerweise?
Ein RFI läuft üblicherweise durch die Stufen Offen, In Prüfung, Beantwortet und Abgeschlossen, wie es Trimble beschreibt. Diese Statusfolge in einem RFI-Log macht offene Punkte sichtbar und verhindert, dass Anfragen unbearbeitet liegen bleiben.
