Für ein Einfamilienhaus mit rund 150 m² Wohnfläche liegen die Kosten für Elektroinstallationen bei 15.000 bis 25.000 Euro. Wer diese Größenordnung früh kennt, kann sein Gesamtbudget realistisch aufstellen und teure Nachforderungen auf der Baustelle vermeiden.
Woraus setzen sich die Elektroplanung Kosten zusammen?
Die Gesamtkosten der Elektroplanung gliedern sich in drei Hauptblöcke: Materialkosten, Arbeitskosten und Planungshonorare. Dazu kommen kleinere Posten wie Genehmigungsgebühren und Prüfkosten. Wer diese Struktur kennt, versteht sofort, warum Angebote so stark voneinander abweichen können.

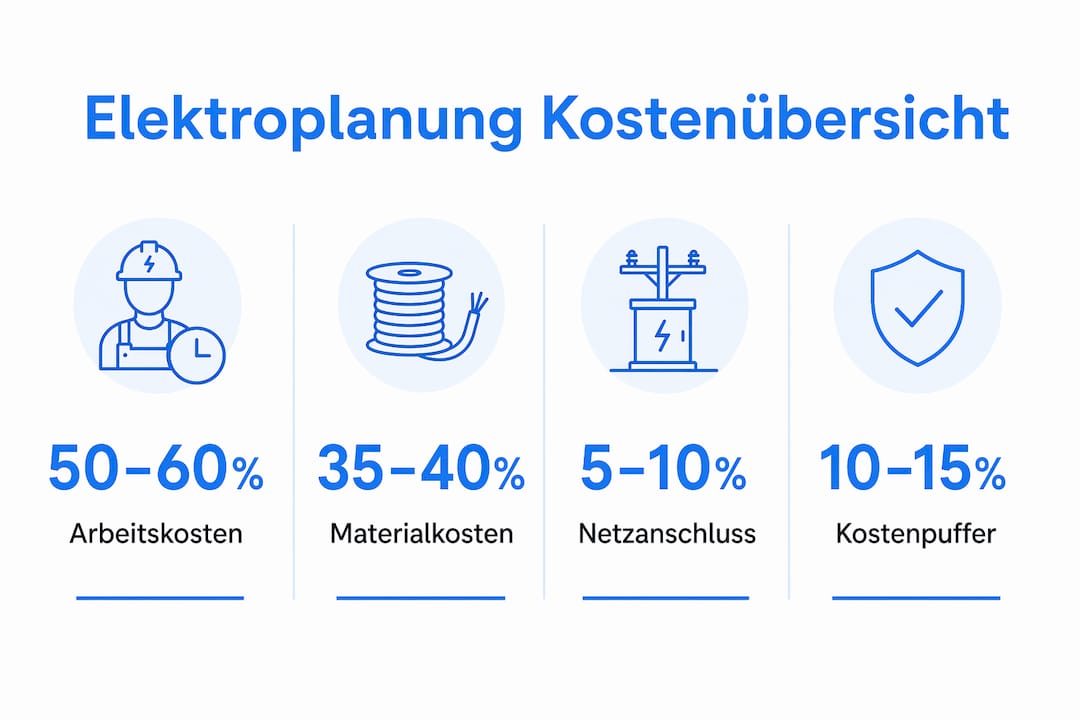

Die Kostenverteilung bei Elektroinstallationen sieht typischerweise so aus:
- Arbeitskosten: 50–60 % der Gesamtkosten. Fachbetriebe rechnen Stundenverrechnungssätze zwischen 60 und 110 Euro ab, je nach Region und Qualifikation.
- Materialkosten: 35–40 % der Gesamtkosten. Dazu zählen Kabel, Leerrohre, Schalter, Verteiler, Sicherungsautomaten und Unterputzdosen.
- Netzanschluss und Baustrom: rund 5 % der Gesamtkosten. Dieser Posten wird oft unterschätzt, ist aber fest einzuplanen.
- Planungshonorare: abhängig von Projektgröße und Leistungsumfang, berechnet nach HOAI oder freier Vereinbarung.
- Nebenkosten: Genehmigungen, Abnahmeprüfungen nach VDE 0100 und ggf. Gutachterkosten.
Die Materialkosten lassen sich durch Direktbeschaffung oder Eigenleistung beeinflussen. Die Arbeitskosten hingegen sind kaum verhandelbar, weil qualifizierte Elektrofachkräfte am Markt knapp sind. Planungshonorare stehen oft im Verhältnis zur Projektqualität: Wer hier spart, zahlt später auf der Baustelle drauf.
Ein konkretes Beispiel: Bei einem Neubau mit 150 m² und mittlerer Ausstattung entstehen Materialkosten von etwa 6.000–9.000 Euro, Arbeitskosten von 9.000–14.000 Euro und Planungshonorare je nach Leistungstiefe. Die Grundlagenermittlung durch einen qualifizierten Planer bildet dabei die Basis für alle weiteren Kostenschätzungen.

Wie funktioniert die Honorarberechnung nach HOAI?
Die HOAI 2021 ist seit der europarechtlichen Revision nicht mehr als verbindlicher Mindest- oder Höchstsatz durchsetzbar. Sie bleibt aber eine wichtige Orientierung für Bauherren und Projektleiter, um Honorarangebote einzuschätzen und faire Preise zu erkennen.
Die Berechnung folgt einem klaren Schema:
- Anrechenbare Kosten ermitteln: Grundlage ist die DIN 276, Kostengruppe 400 (Technische Anlagen). Nur ein Teil der Gesamtbaukosten fließt in die Honorarberechnung ein.
- Honorarzone bestimmen: Je nach Schwierigkeitsgrad des Projekts wird eine Honorarzone von I bis V festgelegt. Einfache Wohngebäude liegen meist in Zone II oder III.
- Leistungsphasen gewichten: Die HOAI teilt Planungsleistungen in neun Leistungsphasen auf. Jede Phase hat einen prozentualen Anteil am Gesamthonorar. Die Entwurfsplanung in Leistungsphase 3 etwa trägt mit 15 % zum Gesamthonorar bei.
- 25%-Regel anwenden: Bei der Kostengruppe 400 gilt eine Besonderheit. Die 25%-Regel besagt, dass nur 50 % der Kosten oberhalb eines bestimmten Schwellenwertes angerechnet werden dürfen. Diese Regel führt in der Praxis häufig zu Rechenfehlern, wenn sie ohne geeignete Software manuell angewendet wird.
- Interpolation durchführen: Zwischen den Tabellenwerten der HOAI wird linear interpoliert. Auch hier entstehen bei manueller Berechnung leicht Abweichungen.
Profi-Tipp: Lassen Sie sich vom Planer die Berechnung der anrechenbaren Kosten schriftlich aufschlüsseln. Ein seriöses Büro erklärt jeden Rechenschritt transparent und verweist auf die jeweilige HOAI-Tabelle.
Ein häufiger Fehler: Bauherren vergleichen Honorarangebote nur anhand des Gesamtbetrags, ohne zu prüfen, welche Leistungsphasen darin enthalten sind. Ein günstiges Angebot ohne Ausführungsplanung in Leistungsphase 5 kann auf der Baustelle zu erheblichen Mehrkosten führen, weil Detailzeichnungen fehlen und der Handwerker improvisieren muss.

Wie beeinflussen Ausstattung und Smart Home die Kosten?
Der Ausstattungsstandard ist der stärkste Einzelfaktor für die elektrische Planung Preise. Die Norm RAL-RG 678 definiert vier Ausstattungswerte von 1 bis 3plus. Für zukunftsfähiges Bauen gilt der Ausstattungswert 2plus als empfohlener Standard.
| Ausstattungsklasse | Kosten pro m² (Neubau) | Typische Merkmale |
|---|---|---|
| Basis (Wert 1) | 60–90 € | Mindestanzahl Steckdosen, einfache Schalter, kein Netzwerk |
| Komfort (Wert 2plus) | 90–120 € | Mehr Stromkreise, Netzwerkdosen, Vorbereitung für PV |
| Smart Home | 180–220 € | BUS-Systeme, zentrale Steuerung, Sensorik, Automatisierung |
Die Unterschiede sind erheblich. Bei 150 m² Wohnfläche bedeutet der Schritt von Basis zu Smart Home schnell 18.000–24.000 Euro Mehrkosten allein bei der Installation. Dazu kommen höhere Planungshonorare, weil BUS-Systeme wie KNX eine deutlich aufwendigere Projektierung erfordern.
Folgende Punkte sollten Bauherren bei der Ausstattungswahl bedenken:
- Leerrohre von Anfang an einplanen: Das Verlegen von Leerrohren kostet im Neubau wenig, ermöglicht aber spätere Erweiterungen ohne Stemmarbeiten. Leerrohre als Investition zahlen sich bei jeder Nachrüstung aus.
- Nachrüstung ist teuer: Wer Smart-Home-Funktionen erst nach dem Einzug ergänzt, zahlt für Stemmarbeiten, Verputzen und Streichen oft mehr als für die Technik selbst.
- PV-Vorbereitung einplanen: Eine Leerrohrführung für Photovoltaik und Wallbox kostet im Neubau kaum etwas. Nachträglich kann sie mehrere tausend Euro kosten.
Die elektrischen Anlagen Kosten steigen also nicht linear mit dem Komfort. Der Sprung von Basis zu Komfort ist moderat. Der Sprung zu einem vollintegrierten Smart-Home-System ist deutlich größer und erfordert eine eigene Planungstiefe.
Wie können Bauherren Elektroplanungskosten sinnvoll steuern?
Kostenkontrolle beginnt nicht auf der Baustelle, sondern in der Planungsphase. Wer früh klare Entscheidungen trifft, vermeidet die teuersten Fehler.
- Früh beginnen: Eine detaillierte Planung sollte mindestens 6 Monate vor Baubeginn starten. Wer zu spät plant, muss Kompromisse eingehen oder teure Änderungen auf der Baustelle akzeptieren.
- Kostenpuffer einrechnen: Ein Puffer von 10–15 % der geplanten Elektrokosten schützt vor unerwarteten Nachforderungen, etwa durch Planänderungen des Architekten oder Materialpreisschwankungen.
- Klare Leistungsbeschreibung fordern: Jedes Angebot sollte genau benennen, welche Leistungsphasen nach HOAI enthalten sind, welche Materialien kalkuliert wurden und wie Nachtragsregelungen aussehen.
- Eigenleistungen gezielt einsetzen: Eigenleistungen bei der Elektroinstallation können Bauherren 6.000–8.500 Euro sparen, wenn sie etwa Leerrohre und Leitungen selbst verlegen. Achtung: Anschlussarbeiten und Prüfungen müssen zwingend durch zugelassene Fachbetriebe erfolgen.
- Mehrere Angebote einholen: Drei Angebote sind das Minimum. Dabei nicht nur den Preis vergleichen, sondern auch Referenzen, Reaktionszeiten und die Vollständigkeit der Leistungsbeschreibung prüfen.
- Sicherheit nicht opfern: Das Gebäudetyp-E-Konzept zielt auf kostengünstiges Bauen ab, darf aber elektrotechnische Sicherheitsnormen nicht beeinträchtigen. Kurzfristige Einsparungen bei der Elektroinstallation führen langfristig zu höheren Kosten und Sicherheitsrisiken.
- Genehmigungsplanung nicht vergessen: Die Genehmigungsplanung in Leistungsphase 4 hat direkten Einfluss auf den Kostenrahmen, weil Auflagen der Behörden nachträgliche Planänderungen erzwingen können.
Profi-Tipp: Beauftragen Sie den Elektroingenieur bereits in der Vorplanung, also in Leistungsphase 2. So fließen elektrotechnische Anforderungen von Anfang an in die Gebäudeplanung ein, und teure Kollisionen mit Architektur oder Haustechnik werden vermieden.
Kostentransparenz entsteht durch strukturierte Kommunikation. Wer alle Beteiligten, Architekt, Fachplaner und ausführenden Betrieb, frühzeitig an einen Tisch bringt, reduziert Reibungsverluste und Nachträge spürbar. Das ist kein Luxus, sondern Grundvoraussetzung für ein Projekt im Budget.
Elektroplanungskosten lassen sich durch frühe Planung, klare Leistungsbeschreibungen und einen Kostenpuffer von 10–15 % zuverlässig im Griff behalten.
| Thema | Details |
|---|---|
| Kostenstruktur | Arbeitskosten machen 50–60 % aus, Materialkosten 35–40 %, Netzanschluss rund 5 %. |
| Ausstattungsklassen | Komfort kostet 90–120 € pro m², Smart Home bis zu 220 € pro m² im Neubau. |
| HOAI als Orientierung | Die HOAI 2021 ist nicht mehr bindend, bleibt aber der wichtigste Maßstab für faire Honorare. |
| Eigenleistung | Leerrohre und Leitungen selbst verlegen spart 6.000–8.500 Euro an Arbeits- und Materialkosten. |
| Planungspuffer | Ein Puffer von 10–15 % verhindert Nachträge und sichert die Projektstabilität. |
Was ich nach Jahren in der Elektroplanung gelernt habe
Viele Bauherren kommen zu mir mit der Überzeugung, dass Elektroplanung ein Posten ist, bei dem man gut sparen kann. Das Gegenteil ist wahr. Ich habe Projekte begleitet, bei denen ein Bauherr im Vorfeld 3.000 Euro an Planungshonorar gespart hat und dann auf der Baustelle 15.000 Euro für Nachträge ausgegeben hat, weil Leitungsführungen mit der Tragwerksplanung kollidierten.
Was mich wirklich überrascht hat: Die meisten Fehler entstehen nicht durch schlechte Handwerker, sondern durch fehlende oder unvollständige Planungsunterlagen. Ein Elektriker, der ohne detaillierte Ausführungsplanung arbeitet, improvisiert zwangsläufig. Und Improvisation auf der Baustelle kostet immer mehr als sorgfältige Vorbereitung.
Die HOAI wird von manchen als veraltet abgetan, weil sie seit 2021 nicht mehr verbindlich ist. Ich sehe das anders. Sie bleibt das einzige strukturierte Werkzeug, das Bauherren und Planern eine gemeinsame Sprache gibt. Wer ein Honorarangebot ohne HOAI-Bezug bekommt, hat keine Grundlage für einen fairen Vergleich.
Mein Rat: Investieren Sie in die Vorplanung. Klären Sie in Leistungsphase 2, welche Ausstattungsklasse Sie wirklich brauchen, und lassen Sie sich die Kostenstruktur schriftlich aufschlüsseln. Das kostet ein paar hundert Euro mehr am Anfang. Aber es ist der einzige Weg, am Ende tatsächlich im Budget zu bleiben.
— Marco Beuchling
Elektroplanung in Hamburg: Wie IET-Hamburg unterstützen kann
Wer ein Bauprojekt in Hamburg plant, steht vor der Frage, wie er Elektroplanungskosten von Anfang an transparent und kontrollierbar hält.

Iet-hamburg begleitet Bauherren und Projektleiter von der ersten Grundlagenermittlung bis zur Bauüberwachung. Das Büro übernimmt alle Leistungsphasen nach HOAI, erstellt klare Leistungsbeschreibungen und sorgt dafür, dass Architekten, Generalplaner und ausführende Betriebe auf demselben Stand sind. Wer wissen möchte, was die Elektroplanung für sein Projekt konkret kostet, kann direkt eine individuelle Kostenschätzung anfragen. Sprechen Sie Iet-hamburg an und klären Sie Ihren Bedarf in einem ersten Beratungsgespräch.
FAQ
Was kostet Elektroplanung pro Quadratmeter im Neubau?
Bei mittlerer Ausstattung liegen die Kosten für Elektroinstallationen bei 90–120 Euro pro m². Für Smart-Home-Systeme steigen die Quadratmeterkosten auf bis zu 220 Euro.
Ist die HOAI 2021 noch verbindlich für Elektroplanung?
Nein, die HOAI 2021 ist seit der europarechtlichen Revision nicht mehr als Mindest- oder Höchstsatz bindend. Sie dient aber weiterhin als wichtige Orientierung für die Bewertung von Planungshonoraren.
Was ist die 25%-Regel bei der HOAI-Honorarberechnung?
Die 25%-Regel besagt, dass bei der Kostengruppe 400 nur 50 % der Kosten oberhalb eines bestimmten Schwellenwertes angerechnet werden dürfen. Sie führt bei manueller Berechnung häufig zu Fehlern und sollte mit geeigneter Software geprüft werden.
Wie viel kann ich durch Eigenleistung bei der Elektroinstallation sparen?
Bauherren können durch Eigenleistungen wie das Verlegen von Leerrohren und Leitungen 6.000–8.500 Euro sparen. Anschlussarbeiten und Prüfungen müssen aber zwingend durch zugelassene Fachbetriebe erfolgen.
Wann sollte ich mit der Elektroplanung beginnen?
Die Planung sollte mindestens 6 Monate vor Baubeginn starten. Ein früher Beginn verhindert Kollisionen mit anderen Gewerken und vermeidet teure Nachträge auf der Baustelle.
