Zwei Schritte für diese Woche:
- Starten Sie einen Pilotfall mit fünf realen Mängeln auf einer laufenden Baustelle, inklusive Foto, Planpin und Frist.
- Erzeugen Sie daraus eine Muster‑Mängelrüge als PDF und prüfen Sie, ob Zustellnachweis und Fristformulierung juristisch tragen.
Profi-Tipp: Testen Sie die Offline-Funktion zuerst im Rohbau ohne Netz – dort zeigt sich sofort, ob eine App auf der Baustelle wirklich taugt oder nur im Büro glänzt.
Digitales Mängelmanagement funktioniert in der Bauleitung nur, wenn mobile Erfassung, klare Fristsetzung und revisionssichere Exporte gleichzeitig gegeben sind.
| Thema | Details |
|---|---|
| Frist ist Pflicht | Ohne dokumentierte Fristsetzung fehlt die Rechtsgrundlage für Ersatzvornahme und Schadensersatz. |
| Rollen statt Personen | Aufgaben an Funktionen wie „Bauleitung Elektro“ zuweisen, nicht an einzelne Mitarbeiter. |
| Offline ist Killer-Feature | Ohne funktionierende Offline-Speicherung ist eine App auf dem Rohbau unbrauchbar. |
| BIM lohnt sich bei Mustern | Modellbezug hilft besonders bei wiederkehrenden Fehlern, weniger bei Einzelfällen. |
| Pilot vor Rollout | Zwei bis vier Wochen Testphase auf einer Baustelle sparen später viel Ärger. |
Warum digitales Mängelmanagement die Bauleitung sofort entlastet
Papierlisten kosten Zeit, die Sie nicht haben. Jeder Mangel, den Sie erst abends am Bürorechner in eine Excel-Tabelle tippen, ist ein Mangel, der einen Tag später beim ausführenden Gewerk ankommt. Digitale Erfassung schließt diese Lücke direkt vor Ort.
Der Effekt zeigt sich an drei Stellen:
- Weniger Rückfragen, weil Fotos, Ort und Sollzustand sofort dokumentiert sind, statt aus dem Gedächtnis rekonstruiert zu werden.
- Bessere Kostenkontrolle, weil Sie Mängel priorisieren können, bevor aus einer kleinen Undichtigkeit ein Wasserschaden wird.
- Eine stärkere Rechtsposition, weil Fristsetzung und lückenlose Dokumentation im Streitfall zählen, nicht Ihre Erinnerung.
Digitale Mängelerfassung verbessert nachweislich die Kommunikation zwischen den Baubeteiligten, gerade weil alle Seiten denselben Datensatz sehen statt unterschiedlicher Zettel. Wer die Kostenseite genauer verstehen will: Unser Beitrag zur Kostenkontrolle auf der Baustelle zeigt, wie sich Mängelfolgekosten früh eindämmen lassen.
Profi-Tipp: Nutzen Sie das System als Steuerungsinstrument, nicht als Archiv. Ein Mängelprotokoll, das nur abgeheftet wird, bringt Ihnen am Bau nichts – es muss tägliche Entscheidungen anstoßen.
Welche Funktionen muss jede Lösung mitbringen?
Bevor Sie irgendeine Demo anschauen: Machen Sie sich eine Ausschlussliste. Vieles, was als „innovativ“ verkauft wird, ist auf der Baustelle schlicht unbrauchbar.
- Mobile Aufnahme: Foto mit Zeitstempel, Sprachnotiz, Plan‑Pin oder Grundrissverortung, dazu Offline‑Speicherung, die erst bei Netzverbindung synchronisiert.
- Aufgaben‑ und Statusmanagement: Zuweisung an Rollen statt an einzelne Personen, klare Fristen, automatische Eskalation und Erinnerungen.
- Revisionssicherheit: Ein Audit‑Trail mit unveränderlichen Zeitstempeln und ein PDF‑Export der Mängelrüge, den Sie so vor Gericht vorlegen können.
- BIM‑ oder Planintegration: Verknüpfung mit Modell‑Elementen über .bcf oder zumindest verlässliche Plan‑Pins.
- Zugangsvarianten für Gewerke: E‑Mail‑Berichtslinks für Subunternehmer, die sich nicht registrieren wollen, parallel zu vollwertigen Nutzerkonten für die eigenen Leute.
Ein guter Mangeldatensatz sieht so aus: Foto des Risses in der Bodenplatte, Pin auf dem Grundriss in Raum 2.14, Sollbezug „Ausführungsplan Rev. C, Detail 7“, Frist „bis 14. März 2026, 12:00 Uhr“. Fehlt einer dieser vier Punkte, ist der Datensatz für eine spätere Mängelrüge fast wertlos.
Profi-Tipp: Offline-Fähigkeit und das Rollenmodell sind die zwei Killer-Features. Alles andere – schicke Oberfläche, KI-Vorschläge, Dashboards – ist nett, aber nicht entscheidend.
Wie dokumentieren Sie Mängel rechtssicher?
Ein VOB/B‑Vertrag tickt anders als ein reiner BGB‑Werkvertrag. Bei VOB/B sind Fristen und Nacherfüllungsrechte oft enger getaktet, die Verjährung läuft in beiden Fällen unterschiedlich lang, je nach Vertragsgrundlage. Das entscheidet mit, wie schnell Sie reagieren müssen, wenn Rechte nach BGB und VOB/B in ihren Folgen abweichen.
Der Ablauf, der in der Praxis funktioniert:
- Mangel vor Ort erfassen: Foto, Planpin, Zeitstempel.
- Mangel qualifizieren: Sachmangel oder nur ästhetische Abweichung? Sicherheitsrelevant oder nicht?
- Mängelrüge mit Frist versenden, adressiert an das konkrete Gewerk.
- Nachverfolgung: Status prüfen, bei Fristablauf eskalieren.
- Bei Abnahme: Vorbehalt dokumentieren, falls der Mangel noch offen ist.
Ein Textbaustein für die Fristsetzung, den Sie anpassen können: „Wir fordern Sie auf, den unter Punkt 3 dokumentierten Mangel (Risse in der Bodenplatte, Raum 2.14) bis zum 14. März 2026 zu beseitigen. Nach fruchtlosem Fristablauf behalten wir uns die Geltendmachung weiterer Rechte vor.“
Ohne dokumentierte Fristsetzung fehlt die Grundlage für Ersatzvornahme oder Schadensersatz – der Zustellnachweis ist dabei oft das Zünglein an der Waage, wenn es später vor Gericht geht.
Legal-Profi-Tipp: Sichern Sie den Zustellnachweis (E‑Mail mit Lesebestätigung, Einschreiben) zusammen mit dem revisionssicheren PDF-Export. Beides zusammen ist Ihre Beweiskette – eines allein reicht selten. Auch eine formale Bedenkenanzeige gehört in dasselbe System, mit Zeitstempel und Dokumentation, sonst verpufft sie im Streitfall.
Wie funktioniert BIM‑unterstütztes Mängelmanagement?
BIM verschiebt Mängelmanagement vom Einzelfall zur Musteranalyse. Statt zehn Einzelmängel isoliert zu bearbeiten, sehen Sie plötzlich: Alle zehn hängen am selben Bauteiltyp, derselben Ausführungsfirma, demselben Planungsdetail.
Der Ablauf in der Praxis:
- Mangel vor Ort erfassen, direkt dem BIM‑Element zuordnen (Element‑ID, Raumzuordnung, IFC‑Referenz).
- Fotos und Skizzen an dieses Element hängen, nicht lose im System schweben lassen.
- Frist und Zuständigkeit festlegen, Dokumentation im Modell oder als .bcf‑Datei ablegen.
Das setzt voraus, dass Ihr BIM‑Anwendungsfall im AIA oder BAP von Anfang an definiert ist, sonst improvisieren Sie später mit inkonsistenten Modellinformationen. Bei wiederkehrenden Fehlern, etwa immer denselben Anschlussdetails bei der Elektroinstallation, zahlt sich diese Struktur besonders aus: Sie erkennen das Muster nach dem dritten Fall, nicht erst nach dem zwanzigsten.
Profi-Tipp: Fragen Sie vor dem Kauf explizit nach der .bcf-Unterstützung – viele Anbieter werben mit „BIM-fähig“, meinen aber nur eine PDF-Planansicht ohne echten Modellbezug.

Wie führen Sie die Software bei den Gewerken ein?
Die beste Software nützt nichts, wenn der Trockenbauer sie nicht öffnet. Akzeptanz entsteht nicht durch eine Anweisung, sondern durch einen Rollout, der Reibung minimiert.
Ein realistischer Fahrplan: Nutzen Sie dazu auch Stundenzettel digital, um handwerkliche Eingaben und Zeiten effizient zu erfassen.
- Pilotprojekt über zwei bis vier Wochen auf einer einzelnen Baustelle.
- Kurzschulung vor Ort, am liebsten direkt am Objekt, nicht im Büro.
- Feedback-Schleife nach der ersten Woche einbauen, echte Probleme sofort korrigieren.
- Erst danach der volle Rollout auf weitere Projekte.
Für die Gewerke selbst zählen hybride Zugänge mehr als jede Feature-Liste:
- E‑Mail‑Berichtslinks statt Zwang zur Registrierung.
- Reduzierte Eingabemasken für Subunternehmer, die nur einen Status quittieren müssen.
- QR‑Codes direkt am Bauteil, die zum passenden Mängeleintrag führen.
Behalten Sie diese Kennzahlen im Blick: offene Mängel nach Alter, Zeit bis zur Zuweisung, Wiederöffnungsquote, Abschlussqualität. Der häufigste Fehler bei der Einführung: Aufgaben werden an einzelne Personen statt an Rollen vergeben. Wechselt die Person, reißt die Kette. Weisen Sie stattdessen der Funktion „Bauleitung Elektro“ zu, nicht „Herrn Müller“.
Wie wählen Sie in 90 Minuten die richtige Lösung?
Sie brauchen keine wochenlange Ausschreibung. Eine strukturierte Stunde reicht, um eine Shortlist zu bauen.
- Prüfen Sie Mobilität und Offlinefähigkeit zuerst, alles andere ist zweitrangig.
- Fragen Sie nach Revisionssicherheit: Gibt es einen Audit‑Trail, einen sauberen PDF‑Export?
- Klären Sie BIM‑Kompatibilität, falls Ihr Projekt darauf aufbaut.
- Fragen Sie nach Serverstandort und DSGVO‑Konformität, ohne Ausweichantworten zu akzeptieren.
- Prüfen Sie Skalierbarkeit über mehrere Projekte hinweg sowie Support und Schulungsangebot.
Fragen, die Sie im Anbietergespräch stellen sollten:
- Wie läuft die Synchronisation nach einer Offline-Phase von zwei Tagen ab?
- Kann ich einen Mangel per E-Mail-Link an einen Subunternehmer schicken, ohne dass der sich registrieren muss?
- Wie sieht der Export einer Mängelrüge konkret aus, und lässt er sich anpassen?
- Wo stehen die Server, und wer hat Zugriff auf die Daten?
Planen Sie einen Pilottest mit klarem Ziel: 15 reale Mängel über zwei Wochen, Bewertung anhand von Erfassungszeit und Exportqualität. Prüfen Sie zudem, ob sich das System in Ihr bestehendes Bautagebuch und Ihre Abnahmeprotokolle einfügt, sonst entstehen doppelte Datenhaltungen. Auch das Terminmanagement im Bauprojekt sollte mit der Mängelfristenlogik zusammenspielen, nicht parallel dazu existieren.
Welche Anbieterkategorien gibt es für Mängelmanagement?
Der Markt lässt sich grob in drei Kategorien teilen, und die Wahl hängt stark von Projektgröße und Anspruch ab.
- Einsteiger‑Feldapps: Preiswert, mobilfokussiert, ideal für kleinere Baustellen ohne BIM‑Anspruch. BauMaster gehört in diese Kategorie mit Fokus auf einfache mobile Erfassung.
- Unternehmens‑Plattformen: Integrieren Mängelmanagement in AVA und Projektsteuerung, geeignet für Generalunternehmer mit mehreren parallelen Baustellen. Gripsware bedient diesen Bereich mit breiterer Prozessintegration.
- BIM‑fokussierte Tools: Modelldrilling, .bcf‑Unterstützung, für Großprojekte mit durchgängigem digitalem Zwilling. TGC Group positioniert sich hier mit stärkerem Modellbezug.
Prüfen Sie bei jedem Anbieter dieselben Dimensionen: Projektgröße, Offlinefähigkeit, Plan‑ oder BIM‑Integration, rechtssichere Exporte, Zugangsoptionen für Gewerke, Preismodell, Support und Serverstandort. Fordern Sie eine Demo mit einem realistischen Szenario an, etwa das Erstellen einer vollständigen Mängelrüge aus drei parallelen Fällen inklusive Export. Und bestehen Sie auf einem echten Testzugang statt einer reinen Präsentation, sowie auf Referenzfällen aus vergleichbaren Projekten.

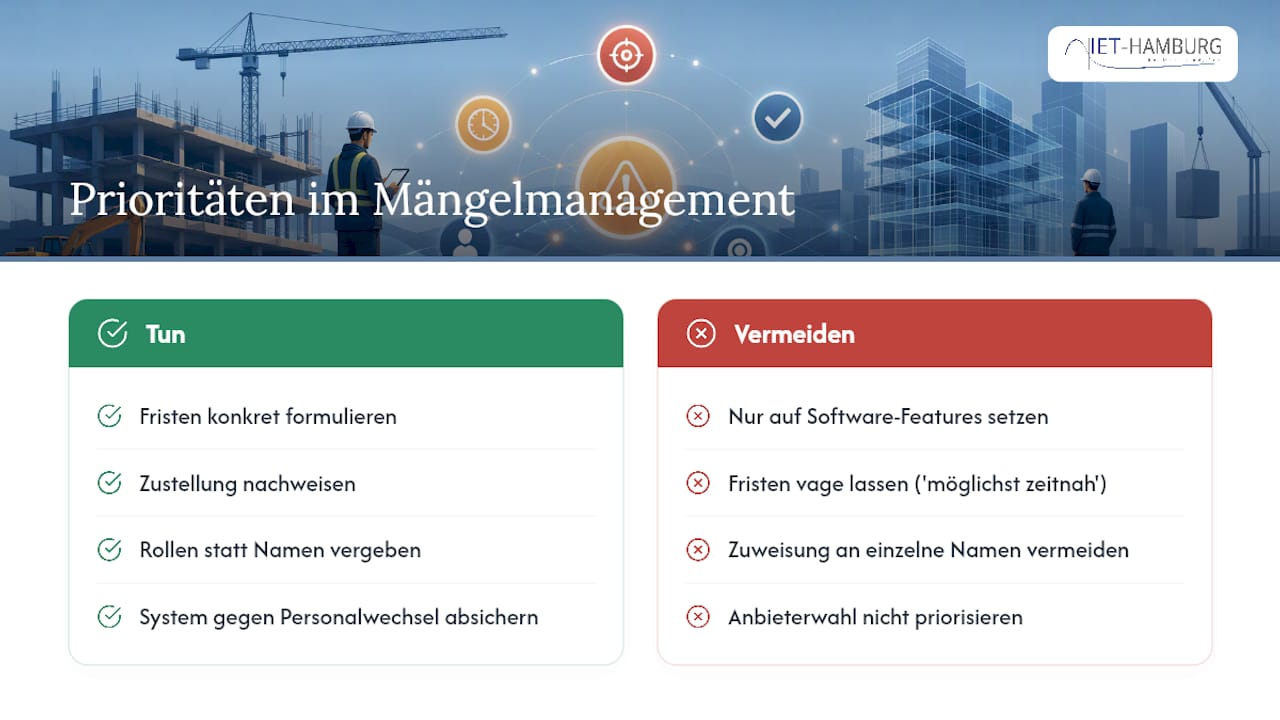

Was die Bauleitung beim Mängelmanagement wirklich unterschätzt
Die meisten Diskussionen über Mängelmanagement drehen sich um Software‑Features. Falsch fokussiert, wenn Sie mich fragen. Die eigentliche Schwachstelle liegt woanders: im Rollenmodell und in der Fristdisziplin, nicht in der App selbst.
Ich sehe das immer wieder: Ein Büro kauft die teuerste BIM‑fokussierte Lösung, aber die Fristsetzung bleibt schwammig, „möglichst zeitnah“ statt eines konkreten Datums. Dann nützt die schönste .bcf‑Integration nichts, weil die Rechtsgrundlage fehlt.
Was unterschätzt wird: Das Rollenmodell schlägt fast jede Funktionsliste. Eine App mit mittelmäßigen Features, aber sauberer Rollenzuweisung, schlägt eine App mit fantastischem BIM‑Support und Zuweisung an einzelne Namen. Personalwechsel passiert ständig auf Baustellen, das System muss das abfedern können.
Priorität eins ist deshalb nicht die Anbieterwahl. Es ist die interne Disziplin: Fristen konkret formulieren, Zustellung nachweisen, Rollen statt Namen vergeben. Die Software macht diese Arbeit leichter, sie ersetzt sie nicht.

Dieser Artikel enthält allgemeine Informationen und ersetzt nicht die Beratung durch einen qualifizierten Anwalt. Wenden Sie sich an eine qualifizierte Rechtsfachperson zu Ihrer persönlichen Lage, bevor Sie auf Grundlage dieses Inhalts handeln.
Quellen
- Zum Umgang mit Baumängeln: Handwerker müssen Fehler vor Abnahme unverzüglich beheben — RAK‑SH
- Anwendungsfall 19: BIM‑unterstütztes Mängelmanagement in der Bauabwicklung — openBIM Knowledgebase
- Mängelmanagement im Bau: Prozesse, Dokumentation & Haftung richtig steuern — BauInsights/Smino
- Digitale Mängelerfassung optimiert den Bauprozess — BUILD 365
FAQ
Wie viel Prozent Einbehalt sind bei Mängeln üblich?
Ein pauschaler Prozentsatz existiert nicht gesetzlich festgelegt. In der Praxis orientieren sich Einbehalte häufig am geschätzten Zwei- bis Dreifachen der Mängelbeseitigungskosten, festgelegt im Einzelfall zwischen den Vertragsparteien.
Wie viel kostet ein Bauleiter pro Stunde?
Stundensätze für Bauleitungsleistungen variieren stark nach Region, Projektgröße und Leistungsumfang und sind nicht pauschal beziffbar. Details zu Kosten und Pflichten der Bauleitung finden Sie im Leitfaden zur Bauherren-Bauleitung.
Ist ein Bauleiter für Baumängel haftbar?
Ja, ein Bauleiter kann haftbar gemacht werden, wenn er seine Überwachungspflichten verletzt. Die genauen Rechte und Fristen unterscheiden sich je nach BGB- oder VOB/B-Vertrag.
Gibt es eine kostenlose Mängelmanagement-App?
Einige Anbieter bieten kostenlose Basisversionen oder Testzugänge mit eingeschränktem Funktionsumfang an, etwa reduzierte Nutzerzahlen oder fehlende BIM-Integration. Für revisionssichere Exporte und Fristmanagement lohnt sich meist ein Blick auf die kostenpflichtigen Stufen der jeweiligen Anbieter.
Eine solide elektrotechnische Fachplanung reduziert die Zahl der Mängel oft schon, bevor die Bauleitung überhaupt zur Mängelerfassung greifen muss. Wenn Sie Ihr nächstes Projekt von Anfang an sauber aufsetzen wollen, werfen Sie einen Blick auf unsere Elektroplanung oder sprechen Sie uns zur Objektüberwachung in Leistungsphase 8 an. Wir begleiten Sie gerne durch den kompletten Prozess, von der Vorplanung bis zur Bauüberwachung.
